วิธีการอ่าน ตารางงาน ระบบบันทึก สถานนะงานซ่อม ประจำวัน (Daily Work)
Model : เพื่อระบุชื่อ รุ่นรถ ,ปีรถ ,และ สีรถ แถมยังกำหนดได้ อีกว่า ต้องการให้เป็นงาน เร่ง หรือ งานซ่อมน้อยชิ้น สามารถลัดคิวได้ก่อน
เช่น ถ้าตัวหนังสือเป็นสีดำ แสดงว่าเป็น งานที่ทำตามคิวปกติ
แต่ถ้าตัวหนังสือเป็นสีแดง แสดงว่าเป็นงานที่สามารถลัดคิวได้ เพราะ ซ่อมน้อยชิ้น หรือเป็นงานที่มีความหมายพิเศษ
วิธีการทำให้ตัวหนังสือ ในช่อง Model เป็นสีดำ หรือ สีแดง
ปกติแล้วตัวหนังสือจะเป็นสีดำ หากต้องการ ให้เป็นสีแดง ทำได้โดย ใส่เครื่องหมายจุด “.” ที่ท้ายของชื่อรุ่น เพียงเท่านี้ตัวหนังสือก็เป็นสีแดง แล้ว
Plate:เพื่อระบุ หมายเลขทะเบียนรถ สามารถใส่ได้ ทั้งแบบ มีตัวอักษรผสม และ แบบเฉพาะตัวเลขเพียงอย่างเดียว ซึ่งในสถานการณ์ จริง ใช้ตัวเลขเพียงอย่างเดียวจะดี กว่า เหตุการณ์ที่รถ รุ่นเดียวกัน หมายเลขป้ายทะเบียน เดียวกัน สีเดียวกัน บ.ประกันภัยเดียว กัน มีโอกาสเกิดน้อย มากและ การใส่เลขเพียงอย่างเดียวก็ ทำให้รูปแบบ เอกสารตารางงาน กระชับ และ ดูไม่รก ครับ
หากข้อมูลรถ 2 คัน เหมือนกัน ทางพนักงานที่ดูแลงาน แค่ซักถามเพิ่มเติม ก็ได้คำตอบแล้วครับ ลูกค้าเป็นเจ้ารถคันไหน
JOB:หมายเลขลำดับงานซ่อมครับ เมื่อรถเข้าจอดซ่อม ทางศูนย์ซ่อม จะมีหมายเลขลำดับงานซ่อม ให้รถคันนั้น
Company:ชื่อบริษัท สามารถระบุได้ทั้งงาน ลูกค้าซ่อมเอง หรือ งานบริษัทประกันภัย เช่น CS หรือ Cash หมายถึงลูกค้าเงินสด , BKK หมายถึง กรุงเทพประกันภัย, Vr หมายถึง วิริยะประกันภัย เป็นต้นครับ
ระบบสามารถใช้งานได้ทุกประกันภัย ไม่จำกัด
Wg:เพื่อระบุจำนวน รายการซ่อม เช่น รถคันนี้มี รายซ่อม ดังนี้ ซ่อมกันชนหน้า,บังโคลนหน้า,ประตูหน้า ทั้งหมด 3 รายการ เพราะฉะนั้น หมายเลขที่ระบุคือ 3 ครับ
Ap:เพื่อระบุจำนวนรายการอะไหล่ เช่น รถคันนี้มีรายการอะไหล่ที่ต้องเปลี่ยน ดังนี้ กันชนหลัง,ประตูหลังซ้าย,ประตูหน้าซ้าย,กระจกมองข้างซ้าย ทั้งหมด 4 รายการ เพราะฉะนั้น หมายเลขที่ระบุคือ 4 ครับ
D-In:หมายถึงวันที่เข้าซ่อม ระบบจะแสดงแค่ วันและเดือนเท่านั้นครับ เพราะเลขปี นานๆที จะเปลี่ยนครับ และ ยาวไปเอกสารจะเสียรูป
D-Fin:หมายถึง วันกำหนดเสร็จ ระบบจะแสดงแค่ วันและเดือนเท่านั้นครับ และอาจจะยังไม่ต้องระบุก็ได้ ครับ ไว้ระบุที่หลังก็ได้ ไม่มีปัญหา แต่สุดท้ายการระบุวันซ่อมเสร็จสำคัญมากสำหรับการประสานงานกับ ฝ่ายผลิตงานซ่อม และ พนักงานในออฟฟิศ เพราะลูกค้าจะโทรศัพท์เข้าสอบถาม นัดหมายบ่อยๆ ครับ การประสานงานที่ดีทำให้ บรรยากาศการทำงาน ดีครับ
Total:หมายถึงยอดค่าซ่อม ซึ่งจะระบุก็ได้ไม่ระบุก็ได้
%: หมายถึง % ความสำเร็จของงานครับ เช่นกำลังโป้วสี % ความสำเร็จของงาน คือ 65% ,หากรถพ่นสีจริง แล้ว % ความสำเร็จคือ 85% ครับ
ระดับ % ความสำเร็จของงาน หากต้องการปรับแก้ไข สามารถทำได้ครับ
W:หมายถึง Wait คือสถานนะของงงาน นั้นคงค้างอยู่กี่วันมาแล้วครับ เช่น รถอยู่ในสถานนะ ขัดน้ำ แต่ ช่อง W=3 หมายถึงรถคันนั้น กำลังจะถูกจอดลืม ครับ หรือถูกทิ้งไว้นาน 3 ไว้แล้ว
Remark : หมายถึง การบอกถึงสถานนะงานซ่อม และ หมายเหตุเพิ่มเติม เพราะในงานจริงๆ รถแต่ละคัน จะมีเรื่องราวที่เจ้าของรถได้ สั่งงานเอาไว้ไม่เหมือนกัน เพราะฉะนั้นการบันทึก หมายเหตุจึงเป็นเรื่องสำคัญมากๆ เพราะความเป็นจริง คนไม่มักจะลืมครับ สุดท้ายลูกค้า ,พนักงาน และเจ้าของกิจการ เสียอารมณ์ และ เสียชื่อเสียง ครับ เพราะลูกค้าที่ไม่พอใจ มักจะเล่าเรื่องเสียหาย ต่อๆกันไป ดังนั้น กันไว้ดีกว่าแก้ ครับ
การแบ่งสีพื้นหลัง แบ่งออก 2 ประเภท
ช่วงที่ 1 แบ่งตาม % ความสำเร็จ เริ่มตั้งแต่ 100% ถึง 75%
ช่วงที่ 2 แบ่งตาม สีตาม บ.ประกันภัย

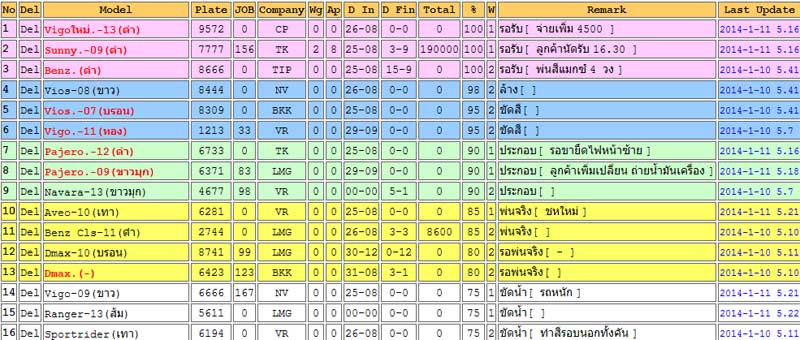

ภาพตัวอย่างการแบ่งสี ตาม % ความสำเร็จ เริ่มตั้ง 100% ถึง 75%
การแบ่งสีแบบนี้สื่อ ความหมายว่า สถานนะงานใกล้เสร็จแล้ว
ภาพตัวอย่างการแบ่งสีพื้นหลังตาม บ.ประกันภัย (สามารถปรับเปลี่ยนได้ตามต้องการของ ลูกค้า)
